近日,電力公司順利完成3658長木線22#輸線塔遷移工作,成功消除線路安全隱患,為電網安全穩定運行提供了有力保障。
3658長木線引自國網110kV長武變電站,是大佛寺礦木盤川風井的供電電源。22#輸線塔架設在山體溝邊,輸線塔下有土窯洞,因長期無人居住和雨水沖刷,導致地基明顯下沉。同時,該塔與23#輸線塔跨越溝壑距離長,長期受力不均,造成塔體上部四角鋼材嚴重變形和扭曲。電力公司多次對該處絕緣子進行調整,治理效果不佳,安全隱患始終未能徹底消除。

電力公司高度重視電網安全運行,針對這一突出問題,組織專業技術人員進行多輪科學論證與研判,最終確認對22#鐵塔實施整體更換方案,將原直線塔升級為耐張塔,并將線路向后側遷移6米,同步提升塔體強度與高度,從根本上滿足運行安全需求。
電力公司多次組織人員深入現場,對施工流程進行完善優化,力爭在“春檢”期間實施,提前完成新塔基礎澆筑、塔材進場驗收、絕緣子試驗等前期準備工作,以減少停電次數,實現“一停多用、一次完成”的目標。在接到國網咸陽供電公司“春檢”停電計劃后,該項目迅速實施。

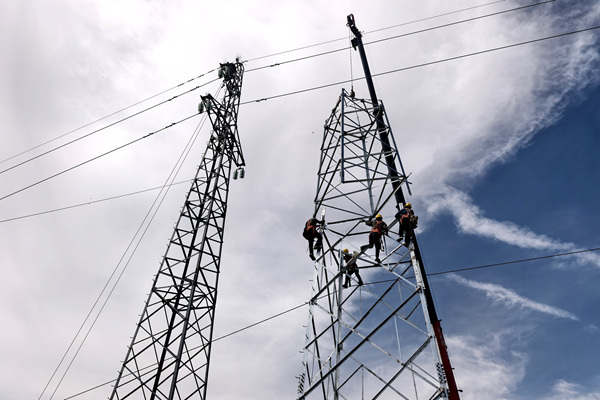

施工現場,作業人員在確保安全距離的前提下,有序推進塔體分段組立與拼裝,將鐵塔分為3段6塊進行安裝,并分批完成吊裝作業。在取得工作許可后,現場人員克服作業空間狹小、地形復雜等不利條件,高效完成新塔組立、導線遷移、高空緊線及舊塔拆除等全部任務。
電力公司高效完成3658長木線22#輸線塔遷移任務,消除了線路運行的安全隱患,整體提升了電網運行可靠性和抗風險能力。下一步,電力公司將持續聚焦電網運行薄弱環節,強化隱患治理與設備升級,推動隱患治理從“被動應對”向“主動防控”轉變,為礦區安全生產提供堅強電力保障。(張虎)
