4月9日17時,文家坡發電公司C級檢修現場傳來捷報。隨著現場指揮一聲令下,重達67噸的1號機組發電機轉子精準平穩穿裝就位,這一關鍵核心工序的圓滿收官,標志著該公司投產以來首次等級檢修正式邁入收官沖刺階段。

發電機轉子穿裝是本次等級檢修過程中技術難度最高、風險控制最嚴的關鍵環節,具有操作難度大、精度要求高、風險系數高等特點。為圓滿完成此次轉子穿裝任務,該公司統籌謀劃,提前完成風險評估,詳細編制施工方案,對施工方案進行了反復推敲和極致優化,明確工作內容,落實安全責任,制定了詳細的“四措兩案”,確保作業過程安全可控。作業前,組織全體參與人員進行全面的安全技術交底,對行車、吊具、專用支架等工器具進行嚴格檢查,并做好各項應急準備工作,確保工作萬無一失。

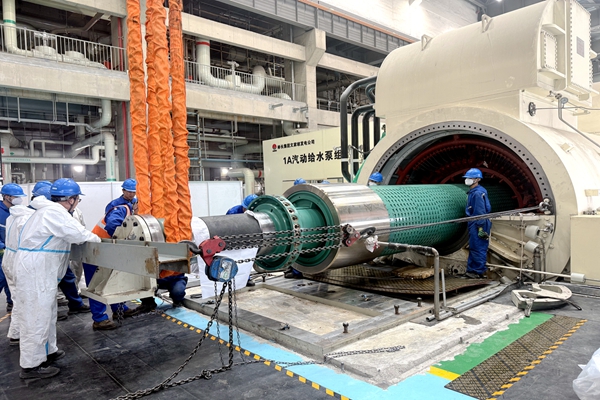

據悉,發電公司一號機組發電機轉子重67噸,長12.2米,轉子與定子間隙極小,需要在毫米級精度控制下平穩穿入定子膛,任何細微偏差都可能造成設備損傷,對技術要求極高。在穿裝作業中,各專業人員分工有序、密切協同,嚴格按規范施工。精準完成了轉子起吊試重、重心調整,防止刮擦碰摩現象發生,實現轉子與定子中心高精度對位,從起吊、穿入到平穩就位,各環節銜接緊密、有條不紊。歷經7個多小時高效攻堅,發電機轉子順利穿入定子膛內,穿裝工作圓滿落地、順利完成,彰顯了過硬的技術實力與高效的協同作戰能力。
在全體參檢人員的協同奮戰下,本次穿裝工作較預定工期提前3天順利收官。下一步,該公司將緊盯剩余檢修節點,嚴守安全底線、嚴把質量驗收關口,以更高標準、更實舉措高效推進后續各項任務,確保檢修工作優質高效收官,為機組順利調試并網及長期安全穩定運行筑牢堅實根基。(張勇)
